여주 교동2지구 공동주택 신축공사
여주 교동 2지구 공동주택 프로젝트는 효율적인 시공 관리가 핵심인 공동주택 건설 프로젝트였다. 고객의 주요 요구사항은 다음과 같았다
동별 관리: 각 건물의 시공 진행 상황을 개별적으로 추적하고 관리.
지하주차장 검토: 지하주차장의 구조적 안정성과 공간 배치 확인.
공정 관리: 실시간으로 시공 현황과 토목 설계를 관리할 수 있는 시스템 구축
이러한 요구를 충족하며 시공 품질과 효율성을 높이기 위해 BIM(건축 정보 모델링) 활용이 필수적이었다.

Project BIM Data
89,459.85
BIM 연면적 (㎡)
지하1층 / 지상27층
BIM 규모
2020
프로젝트 수주년도

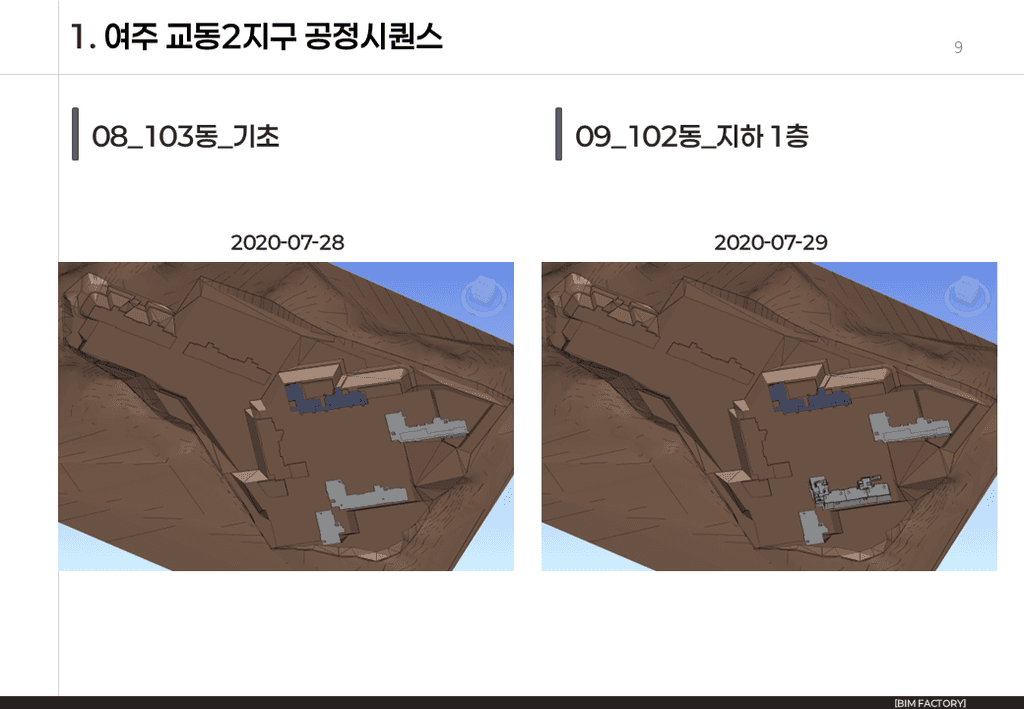

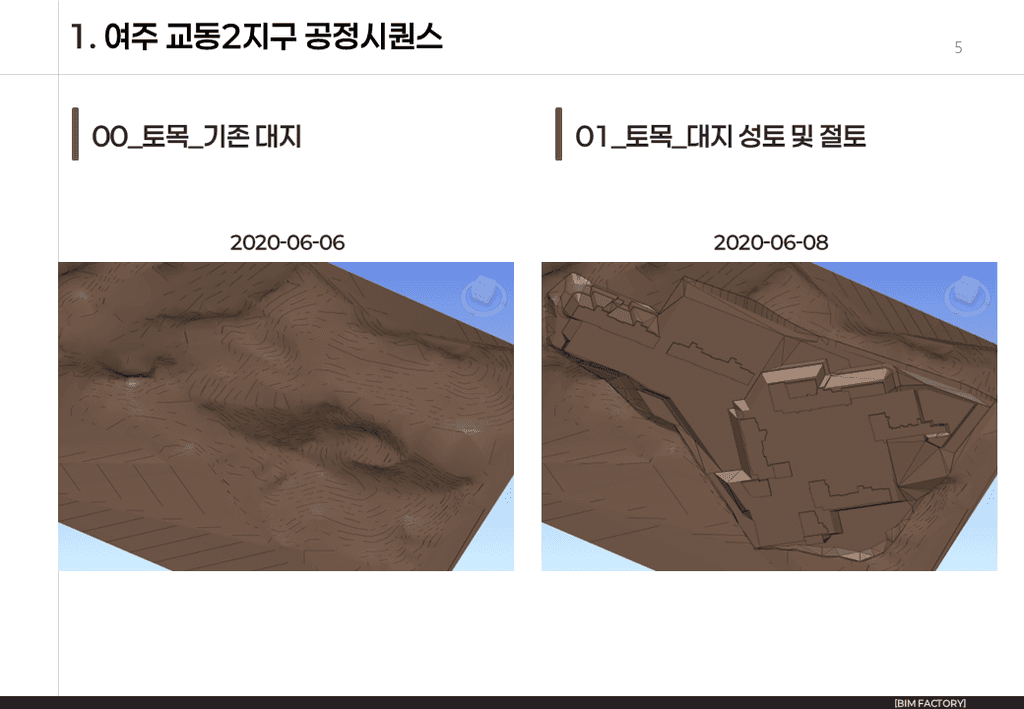

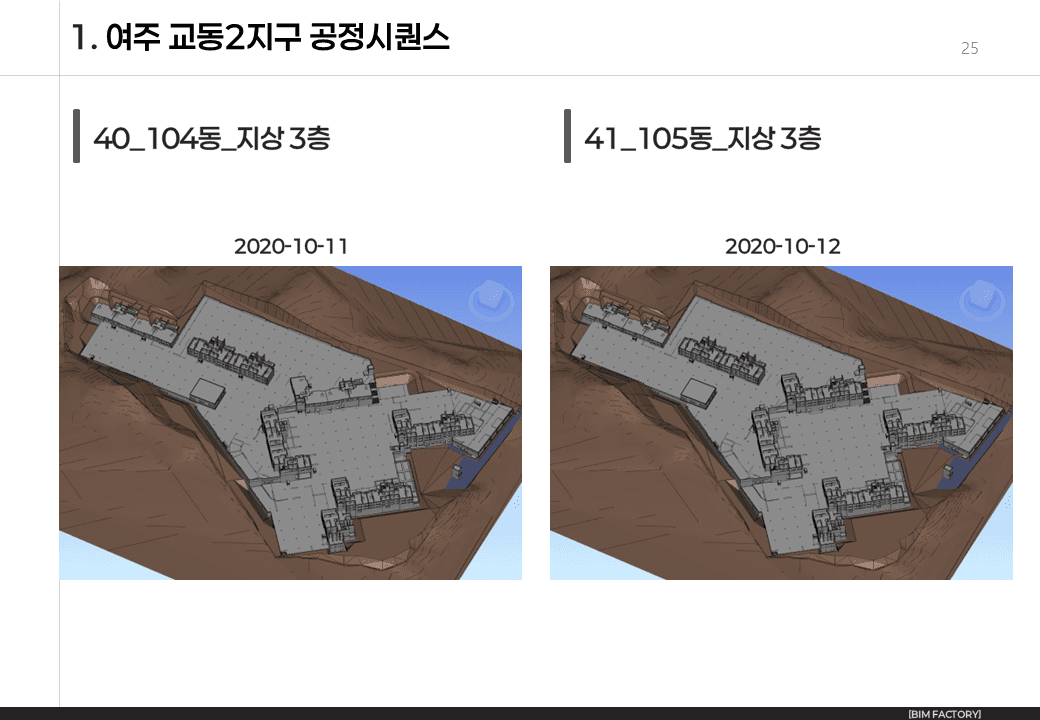

본 프로젝트는 BIM을 활용하여 시공 과정 중 토목 분야의 동별 관리를 체계적으로 진행했다. BIM 모델을 통해 각 동의 시공 진행 상황을 실시간으로 모니터링하고, 지하주차장의 구조적 안정성과 공간 배치를 검토하여 시공오류를 사전에 예방하였습니다.
또한, BIM 데이터를 바탕으로 공정 관리 자료를 제공하여 시공 일정과 자원 배분을 최적화하고, 시공 품질을 확보하는 데 중요한 역할을 했다. 이를 통해 각 단계별로 발생할 수 있는 문제를 사전에 예방하고, 모든 이해관계자가 동일한 데이터를 공유할 수 있도록 하여 효율적인 시공을 도운 프로젝트였습니다.
프로젝트 용도
주거시설
BIM 서비스
시공 BIM
